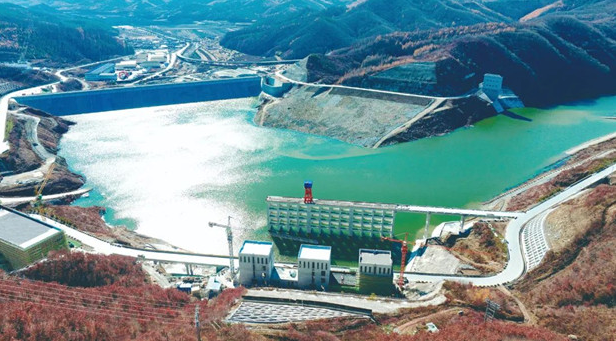

跨入2023年,辽宁省委、省政府关于实施全面振兴新突破三年行动的部署,为打胜新“辽沈战役”制定了“线路图”,擘画了令人振奋的美好前景。辽宁清原抽水蓄能有限公司董事长、党委书记李宝仁在职工大会上说:“我们清原抽水蓄能电站是振兴辽宁的重点项目,我们清原抽水蓄能有限公司是大型央企,要充分发挥‘顶梁柱’的作用,走在全面振兴新突破三年行动的最前列,当先锋做闯将,为新‘辽沈战役’做出央企的带头贡献。”
锚定首战之年目标全力冲刺
取得首战之年胜利的标志是什么?辽宁清原抽水蓄能有限公司经过审慎细致的研究,做出决定:2023年底首台机组投产发电,以早投产早收益的实际行动,落实辽宁省委、省政府的部署。
2023年底首台机组投产发电绝非易事,因为抽水电站规模宏伟,建设难度极大,而且受到三年疫情的干扰,各个抽水蓄能电站建设都受到了严重影响。与清原电站同期开工的另外4座抽水蓄能电站,虽然规模都小于清原电站,但全部计划首台机组于2024年投产发电,没有一座电站定出“2023年底投产发电”的目标。
李宝仁在领导班子会议上说:“2023年底首台机组投产发电确实困难很大,我们既要正视困难,更要敢于战胜困难。我们要以‘拼搏’精神响应辽宁省委、省政府的号召,统一干部员工和各参建单位的思想。人心齐,泰山移,只要我们凝心聚力,加大力度,到年底就一定能够让首台机组转起来,并网发电,夺取首战之年的胜利。清原抽水蓄能有限公司当即决定,成立首台机组投产发电指挥部,加强统一指挥、协调、调度的力度。指挥部以实现2023年底首台机组投产发电为目标,编制施工计划,倒排工期,明确各个工作面、机组安装调试等各个环节的完成节点,以日保周,以周保月,以月保年,全力以赴确保奏响首战之年的胜利凯歌。
掀起大干奋战高潮攻坚克难
催征的战鼓已经擂起,新的战役已经打响,清原抽水蓄能电站从领导干部、各级管理人员、勘测设计人员、工程技术人员到施工人员,都被充分动员起来,投入空前的“攻坚战”之中。
清原抽水蓄能电站EPC总承包部围绕与实现首台机组投产发电目标息息相关的上水库工程、引水系统、母线洞及主变室、出线场、尾水系统、机电设备安装工程等6个方面,明确了13个施工进度目标考核节点,下发到各个工区,要求各个工区科学组织,合力调度资源,按期完成任务。EPC总承包部依据各个工区完成任务的情况,严格进行考核,该奖励的重奖,该罚的严罚,调动激发各个工区的积极性。
清原电站EPC总承包部共设有4个工区,工区之间既有分工,又需紧密配合。统筹不到位,就可能互相掣肘、互相干扰、影响衔接。为了加强协调力度,EPC总承包部每天下午在地下厂房召开施工碰头会,实施现场办公。需要协调的事项,当场商议,当场拍板,促进工程建设整部“机器”运转更加顺畅,杜绝了“窝工”现象,效率显著提高。
工程建设如火如荼持续推进
中国电建集团的产业队伍素有“电建铁军”的美誉。“首战之年”的鏖战打响后,清原抽水蓄能电站的沙石骨料生产、混凝土拌和、各种材料运输、设计图纸供应、现场施工管理、工程监理旁站、压力钢管焊接安装、无损探伤检测、输水隧洞混凝土衬砌、机组设备安装等生产链条上的各个环节全部高速高效运转起来。清原抽水蓄能电站的地上、地下、白天黑夜,到处都是繁忙的景象,施工人员惜时如金,苦干实干,展现出“电建铁军”的新风采。

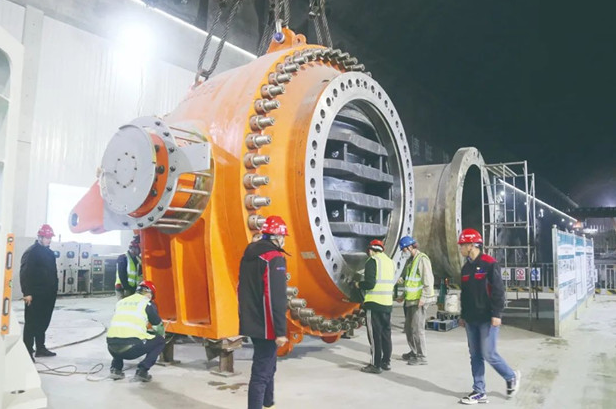

2023年清原抽水蓄能电站机电设备安装高峰年,承担机电设备安装任务的三工区压力格外大。三工区主任岳强在工区大会上发出号召:“今年,保障首台机组按时投产发电,我们三工区首当其冲,绝不能掉链子,拖后腿。为了保证按时完成节点任务,今年春节我们工区不停工,坚守现场,坚持施工,过一个有意义的春节。”号召发出,施工人员纷纷响应。今年春节,三工区共有158人坚守现场,在上斜井、下斜井、1号机组、定子制作、转子制作等工作面热火朝天地工作。今年以来,清原抽水蓄能电站1号引水系统的高压管道施工分别在上斜井、下斜井展开,属于高风险作业。三工区在严格管控风险的前提下,科学组织施工,与土建施工的混凝土回填作业无缝衔接,下斜井压力钢管安装进度由过去的每2天一节提高到1.5天一节。截至目前,已经安装完成385节,剩余78节,计划于4月30日全部安装完成。

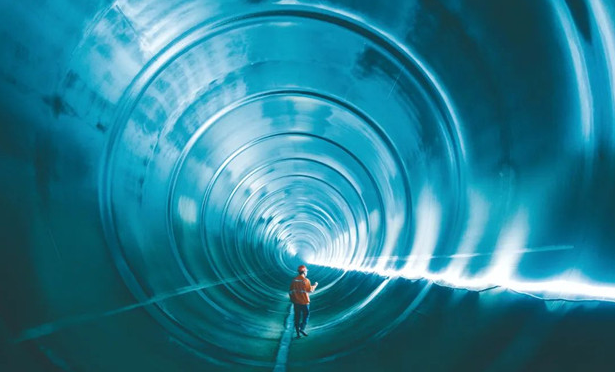

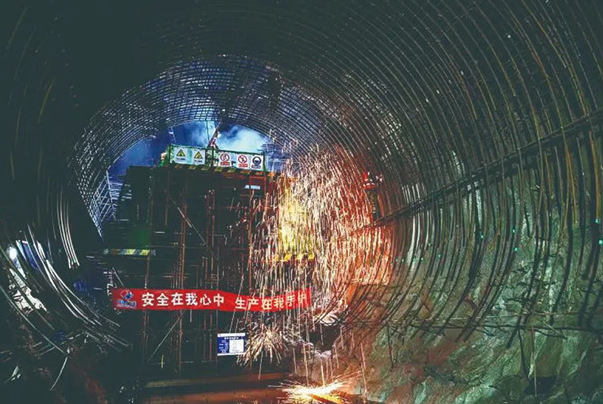

清原抽水蓄能电站EPC总承包部一工区、二工区承担土建施工任务,今年春节也都没有停工。在地下厂房,一工区与三工区密切配合,截至3月30日,3号机组已经将混凝土浇筑至发电机层,完成浇筑施工顺利封顶,目前,正在加紧推进4号、5号、6号机组施工,力争8月份实现地下厂房6台机组全部浇筑至发电机层。输水隧洞是连接上水库与下水库的通道,一工区承担3条引水隧洞的开挖、混凝土衬砌任务,每条引水隧洞需要衬砌1262米。一工区组织昼夜施工,截至3月30日,1号引水隧洞已经衬砌完成1230.5米,只剩余31.5米,预计到4月15日前全部完成衬砌任务。
二工区今年的重点任务是做好主变洞、尾水闸门室等单位工程的施工,为了加快施工进度,他们从湖南、四川、辽宁等省份引进钢筋工、模板工、混凝土工等工种工人,施工人员由300人增加到420人。并且在现场增加了2台16吨汽车吊、4台混凝土罐车、1台天泵、1台拖车泵等各种大型施工机械设备,投入800多吨脚手架管,8400张胶合清水模板,加快了混凝土浇筑施工速度,40天浇筑完成一个主变压器室。截至3月30日,二工区承担的1号尾水隧洞已经衬砌完成,6个主变压器室浇筑完成4个,正在建设5号、6号中变压器室。
进入4月份,电站所在的莫离红山区告别了寒冷的冬季,迎来冰雪消融的春天,工程建设也步入施工黄金期。目前,清原抽水蓄能电站现场汇聚着来自全国各地的2300多名建设者同心同向,人人铆足劲头,撸起袖子加油干,向着首台机组按时投产发电的目标,夺取首战之年的胜利,昼夜不舍地踔厉奋进,谱写新篇。从2023年底开始,清原抽水蓄能电站这座电力新明珠生产的清洁能源将源源不断地输入辽宁电网,为振兴辽宁贡献强大的新动能。
